НАБУ и САП сообщили о подозрении пяти лицам в нанесении почти 100 млн грн убытков ГП «НАЭК «Энергоатом». Дело касается строительства Централизованного хранилища отработанного ядерного топлива, сообщила пресс-служба НАБУ.
Форум «Вільна» повертається 20 лютого, щоб стати вашим джерелом ідей, знайомств і можливостей. Долучайтеся до заходу за посиланням! 🎟
Ключевые факты
- Подозрения получили: гендиректор обособленного подразделения НАЭК «Энергоатом»; начальник сметно-договорного отдела обособленного подразделения НАЭК «Энергоатом»; руководитель частной компании; его заместитель и работник юридического отдела компании.

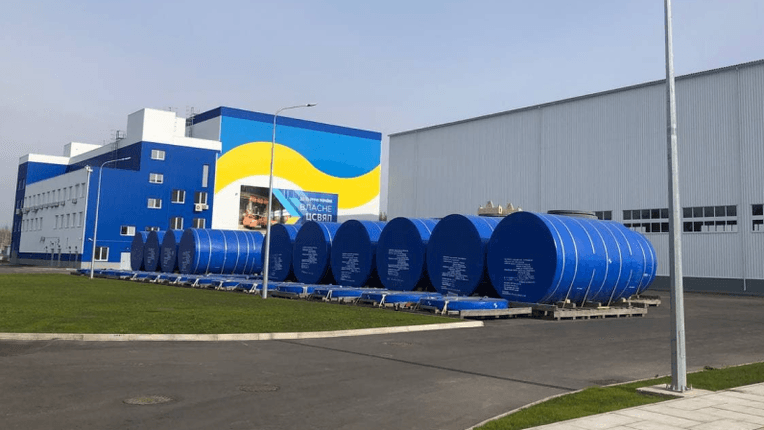

- Как установило следствие, в 2017–2020 годах для нужд «Энергоатома» выполнялись работы по строительству Централизованного хранилища отработанного ядерного топлива (ЦХОЯТ).
- В 2020 году возникла необходимость в закупке дополнительных работ по его завершению. В декабре того же года между ОП «Атомпроектинжиниринг», входящим в структуру НАЭК «Энергоатом», и частной компанией без прозрачных торгов был заключен договор завершения строительства хранилища.

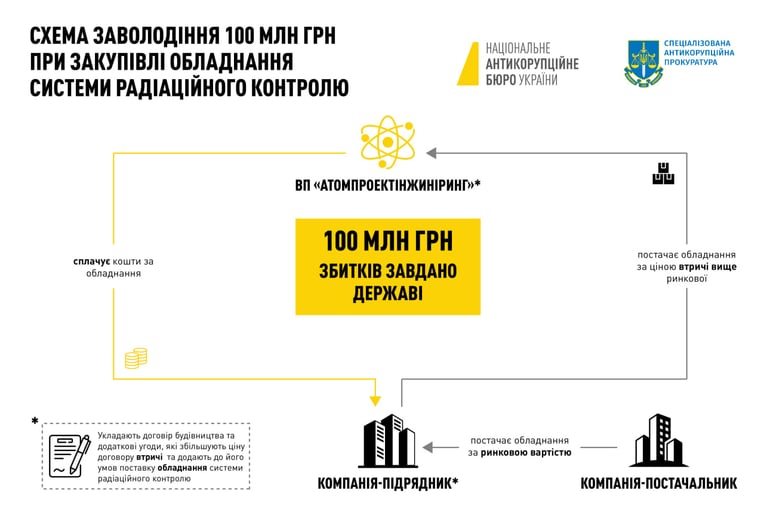

- Чтобы завладеть средствами НАЭК «Энергоатома», дополнительными соглашениями цену договора увеличили втрое – с 421 млн грн до почти 1,5 млрд грн, в том числе прибавив к его условиям поставки оборудования радиационного контроля, заявляет следствие.
- Это оборудование компания-подрядчик закупила по рыночной стоимости, а затем в 2021 году реализовала ГП «НАЭК «Энергоатом» втрое дороже, говорится в сообщении НАБУ.
- В результате этих действий НАЭК «Энергоатом» переплатило около 100 млн грн. Действия лиц квалифицированы по ч. 5 ст. 191 УК Украины (присвоение, растрата имущества или завладение им путем злоупотребления служебным положением). Решается вопрос об избрании подозреваемым меры пресечения.
- Категория
- Мир
- Дата
Контекст
Как отметил народный депутат Ярослав Железняк, «Атомпроектинжиниринг» на тот момент возглавлял Николай Божко, отстраненный от управления в сентябре этого года.
«Хранилище начали строить еще до Божко и Котина как руководителя «Энергоатома». Но когда пришел Божко, он в декабре 2020 года привел компанию ООО «БК «КБР», которая никогда в жизни не строила атомных объектов. И тогда «Энергоатом» дал им почти полмиллиарда: без тендера, без прозрачных закупок, без других адекватных процедур. В результате ЦХОЯТ не достроено как следует и по сей день», – заявил нардеп.
Проект строительства Централизованного хранилища отработанного ядерного топлива Кабмин утвердил еще в июне 2017 года, но срок его завершения постоянно смещался. Источник финансирования – кредитные средства в $250 млн под государственные гарантии от американского Bank of America Merill Lynch и собственные средства государственного предприятия «НАЭК «Энергоатом».
«В 2021 году «Энергоатом» совместно с американской компанией Holtec завершил строительство Централизованного хранилища отработанного ядерного топлива в Чернобыльской зоне, получил все необходимые лицензии и разрешения на эксплуатацию этого объекта. Это позволило полностью отказаться от вывоза отработанного ядерного топлива в Россию и в результате ежегодно экономить до $200 млн», – говорится на сайте «Энергоатома».
