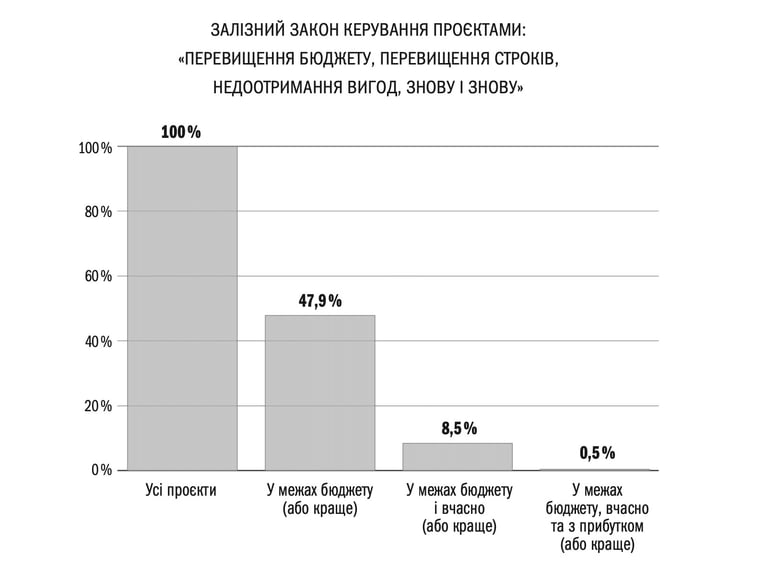

З 16 000 проєктів вартістю більше мільярда доларів лише 8,5% вписалися у заявлені терміни й бюджети. Чому так відбувається і що з цим робити? Економіст Бент Флівб’єрг виніс уроки з невдач, що стаються з мегапроєктами – від хмарочосів і електростанцій до Олімпійських ігор. Як планувати масштабні проєкти – в уривку з книги «Як робити великі справи»
Повільно планувати і швидко діяти, в жодному разі не навпаки – одна з головних порад, яку датський економіст і оксфордський професор Бент Флівбʼєрг дає підприємцям у книзі «Як робити великі справи». Робота ввійшла до списку найкращих книг 2023 року за версією The Economist і до шорт-листа Financial Times. У квітні вона вийде українською у видавництві Vivat.
База даних Флівбʼєрга, яку він збирає з 1990-их, налічує близько 16 000 мегапроєктів з понад 20 різних галузей у 136 країнах світу. Серед них 91,5% перевищують бюджет, терміни або і те, і інше. Причина – в неправильних підходах до планування, вважає Флівбʼєрг.
Планування – безпечна гавань. Виробництво – ризиковане плавання посеред шторму, де «чорний лебідь» на кшталт пандемії може в будь-який момент зруйнувати задумане, пише Флівбʼєрг. Тому масштабні проєкти слід планувати настільки ретельно й довго, щоб етап виробництва пройшов якнайшвидше, вважає економіст.
Forbes публікує відредагований уривок із книги про те, як точніше передбачити кошторис і строки великого проєкту.
У 2010 році у Гонконгу схвалили амбітний навіть за китайськими мірками мегапроєкт: першу у світі повністю підземну високошвидкісну залізничну систему, відому як XRL. 26-кілометрова лінія могла б удвічі скоротити час їзди між Гонконгом і материковим містом Гуанчжоу.
XRL мала побудувати компанія Mass Transit Railway (MTR), яка управляє гігантською залізничною мережею Гонконгу. Будівництво планували завершити у 2015-му. Коли дата настала, виконали менше ніж половину робіт і витратили більшу частину бюджету. Гендиректор і директор проєкту MTR подали у відставку.
Коли ми запитали MTR, що пішло не так, нам вручили типовий список негативних факторів: протести громадськості, проблеми з машинами для буріння тунелів, брак робочої сили, неочікувані підземні умови і так далі. Але чому успішна організація так разюче провалилася в цьому конкретному проєкті?
Першопричина невдалого виконання часто лежить у прогнозуванні. Якщо прогнози нереалістичні, то команда, яка мала б їх виконати, зазнає невдачі, хоч як би вона старалася. Водночас навіть чудові прогнози безсилі, коли виникають рідкісні, але катастрофічні збіги обставин, відомі як «чорні лебеді». У таких ситуаціях йтиметься про шляхи зменшення ризиків, а не прогнозування.
Як точніше спрогнозувати кошторис
Коли MTR планувала швидкісну залізницю XRL, у неї був великий досвід планування і реалізації мегапроєктів транспортної інфраструктури. Але вона не мала досвіду роботи зі швидкісною залізницею, яка надзвичайно складна і вибаглива. У результаті прогноз щодо графіка виконання та кошторису був явно занижений.
Щоб зробити надійний прогноз, вам потрібен погляд збоку. Сприймайте свій проєкт як один із класу подібних проєктів, що вже були реалізовані. Використовуйте середні дані з цього класу – про вартість, час, вигоди чи будь-що інше, що ви хочете спрогнозувати – як «якір». Потім, у разі потреби, скоригуйте дані у бік збільшення або зменшення, щоб відобразити, на скільки ваш конкретний проєкт відрізняється від середнього показника в класі. Ось і все. Простіше не буває.
Я назвав цей процес «прогнозуванням на основі референтного класу», reference-class forecasting (RCF). Нині його використовують у державному та приватному секторах Британії, Данії, США, Китаю, Австралії, Південної Африки, Ірландії, Швейцарії та Нідерландів. RCF точніший за звичайний прогноз на 30% і більше. Це в середньому. Збільшення точності на 50% – типове явище. Покращення точності на понад 100% – не рідкість.
Що робить референтний клас правильним якорем? Реальний досвід. Одна людина зробила ремонт кухні, використовуючи базові світильники та побутову техніку; ремонт обійшовся у $20 000 і зайняв два тижні. Інша людина обрала гранітні стільниці та багато неіржавної сталі, а потім виявила, що електропроводка в будинку не відповідає нормам; проєкт обійшовся в $40 000, на завершення робіт пішло два місяці. Зберіть багато таких цифр, і ви побачите, що в середньому ремонт кухні коштує 30 000 доларів і займає чотири тижні. Це реальні результати, які базуються на досвіді, а не кошторисних припущеннях, тому вони не спотворені когнітивними упередженнями.
Ще ви можете отримати відсоток перевитрат для кожного проєкту і вирахувати їхнє середнє значення. Відсотки легше запам’ятати і їх простіше порівнювати, ніж загальні суми. Потім ви можете взяти кошторис, зроблений звичайним способом – шляхом вимірювання вашого конкретного проєкту, – і збільшити його на цей відсоток. Так ви об’єднаєте цінність внутрішнього погляду (деталі) з цінністю зовнішнього погляду (точність), і в цьому вся суть гри.
Де брати дані? Це поширена проблема. Старі проєктні дані рідко розглядають як цінний ресурс і тим більше збирають. А ті, хто бачить цінність у даних, часто зацікавлені не розкривати їх. Але ці фактори можна подолати. Уряди й корпорації можуть переглянути свої минулі проєкти та створити власні бази даних: я допоміг кільком із них це зробити. Так само можуть зробити і малий бізнес, і торгові асоціації.
Прогнозування референтного класу в будь-якому разі корисне; вам просто потрібно підійти до нього з приблизними розрахунками. Припустимо, ви знайшли дані про 15 проєктів. Підрахуйте загальну вартість кожного, додайте їх, розділіть на 15. Це ваш «якір». Пам’ятайте, що дані бодай одного завершеного проєкту цінні.
Помʼякшити «чорних лебедів»
Існує нормальний статистичний розподіл. Його графік за формою схожий на дзвін, де більшість значень наближаються до середнього, а екстремальних показників на «хвостах» украй мало. За такого розподілу можна використовувати для прогнозування метод RCF. Це все одно дасть вам приблизно 50-відсотковий ризик невеликої перевитрати коштів. Якщо ви хочете зменшити цей ризик ще більше, додайте 10–15% непередбачених витрат (резерв), і все готово.
Але «нормальний» статистичний розподіл – не найпоширеніший. Існують розподіли, які називають «товстохвостими», тому що вони містять набагато більше крайніх значень у своїх «хвостах». Мій аналіз показав, що більшість типів мегапроєктів належать саме до «товстохвостих» розподілів. Для них середнє значення не репрезентативне, а тому не слугує хорошою оцінкою для прогнозів.
Якщо ви зіткнулися з товстохвостим розподілом, змініть прогнозування одного результату («Проєкт коштуватиме X») на прогнозування ризику («Проєкт на X відсотків може коштувати більше, ніж Y»), використовуючи весь діапазон розподілу.
Хвостові результати – «чорні лебеді» – охоплюють близько 20% таких розподілів. Це означає 20-відсоткову ймовірність опинитися у ситуації, що становить занадто великий ризик для більшості організацій. Непередбачувані витрати можуть становити до 700% від середньої вартості проєктів. Їх прогнозування буде не складанням кошторису, а його роздуванням. Що можна з цим зробити? Пом’якшити ризики. Я називаю це «керуванням чорними лебедями».
Деякі ризики легко «відрізати». Наприклад, цунамі. Якщо ви побудуєте будинок у глибині острова або зведете досить високу захисну стіну, то усунете загрозу. Якщо будувати сейсмостійкі будинки, то можна уникнути й руйнування від землетрусів. Інші ризики вимагають комплексу заходів, наприклад, пандемія. Вичерпно спланувати і швидко реалізувати проєкт, звузивши часове вікно, в яке можуть увірватися «чорні лебеді», – це також ефективний засіб зменшити ризик.
Як і з прогнозуванням на основі референтного класу, в керуванні «чорними лебедями» слід застосовувати підхід «погляд збоку». Якщо ви гадаєте, що ваш проєкт так відрізняється від інших проєктів і вам нема чого в них навчитися, ви ігноруєте ризики, які можна було б визначити й пом’якшити.
Як ці підходи використали в проєкті MTR
Щоб вивести MTR з чорної смуги, ми повернулися до початку і зробили власний прогноз проєкту. Цього разу це був прогноз референтного класу. Ми не могли використовувати великий референтний клас проєктів підземних високошвидкісних залізниць, бо XRL був перший у світі. Замість цього ми використали світові дані для 189 проєктів високошвидкісних залізниць, тунелів та міських залізниць, що, як показали статистичні тести, можна порівняти з XRL.
Це був RCF у його найскладнішій формі, яка можлива лише тоді, коли у вас є багата база даних. Прогноз показав, що на задум, який MTR намагалася втілити за чотири роки, потрібно було шість. Ми змогли статистично змоделювати невизначеності, ризики та ймовірні результати різних стратегій і підготувати правильний кошторис.
Щодо ризиків, ми з’ясували, що якщо зламалася бурова машина, то інженери замовляли деталі у виробника. Люди мусили чекати, поки їх доставлять. Це було нерозумно. Потрібен був широкий асортимент запчастин, щоб звести затримки до мінімуму. Ми також зауважили, що закупівлі часто супроводжувалися затримками, бо працівники нижчого рівня в MTR зв’язувалися з працівниками нижчого рівня в постачальника. Ми порадили просувати такі рішення нагору, щоб гендиректор MTR зв’язувався з гендиректором постачальника. Такий спосіб дуже пришвидшив час реагування.
У листопаді 2015 року між MTR та урядом була досягнута домовленість. Чотири роки по тому, рано вранці 22 вересня 2018 року, дивовижна нова підземна залізнична станція Гонконгу із зеленими насадженнями на стрімко вигнутому даху привітала перших мандрівників. Рівно о 7:00 ранку перший швидкісний потяг тихо заїхав у тунель і помчав до материкового Китаю. Проєкт завершено на три місяці раніше від запланованого терміну і в рамках бюджету, створеного завдяки використанню правильного «якоря».
